Potabilizadora de Chilibre restablece operaciones tras culminar trabajos de interconexión del anillo hidráulico Este

Las labores incluían la instalación y conexión de una pieza en la tubería madre del Instituto de Acueductos y Alcantarillados Nacionales (Idaan), trabajos que ejecuta el Consejo Nacional para el Desarrollo Sostenible (Conades).

Avanzan trabajos de interconexión del anillo hidráulico Este; suspensión de agua se extenderá por 18 horas / Redacción de TVN Noticias

Ciudad de Panamá, Panamá/La planta potabilizadora Federico Guardia Conte de Chilibre restableció sus operaciones pasadas las 10:30 p.m., dando inicio al proceso de recuperación progresiva del suministro de agua potable hacia Panamá y San Miguelito.

El Instituto de Acueductos y Alcantarillados Nacionales (Idaan) recordó que la normalización del servicio puede tomar más tiempo en los puntos más altos y alejados de la red.

Interconexión del anillo hidráulico del Este

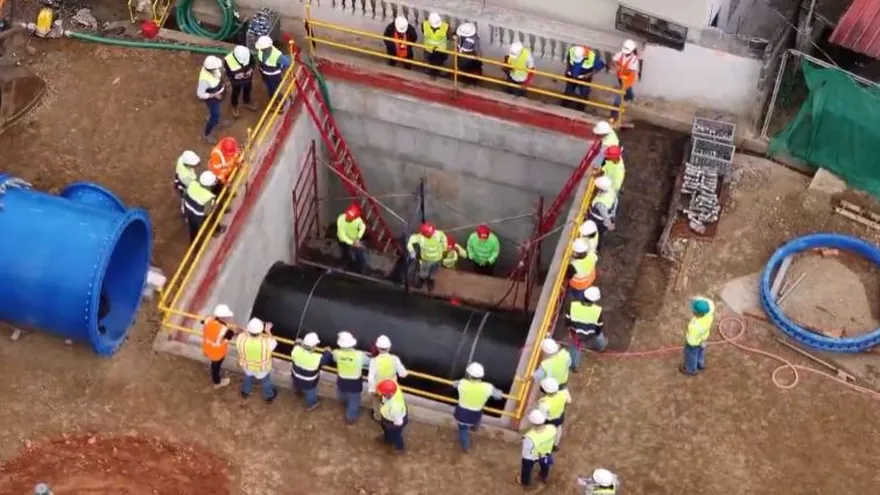

Los trabajos para la conexión del anillo hidráulico del Este iniciaron desde las 5:00 de la mañana del sábado 31 de enero en Panamá Norte, como parte de un proyecto que busca mejorar y garantizar el suministro de agua potable hacia Panamá Este, una de las zonas con mayor crecimiento poblacional del país.

Las labores incluyeron la instalación y conexión de una pieza clave en la tubería madre del Instituto de Acueductos y Alcantarillados Nacionales (Idaan), trabajos que ejecuta el Consejo Nacional para el Desarrollo Sostenible (Conades).

Como parte del proceso, se mantuvo la suspensión temporal del suministro de agua potable en varias zonas, debido a la interconexión del sistema y a trabajos simultáneos de mantenimiento.

El Idaan informó que la planta potabilizadora Federico Guardia Conte, en Chilibre, permanecería fuera de operaciones por un periodo aproximado de 18 horas, desde este sábado 31 de enero hasta el domingo 1 de febrero, para permitir la ejecución de las labores programadas. Se pudo conocer que el anillo no entrará en funcionamiento completo hasta mayo de 2026.

Te podría interesar: Clima en Panamá: Lluvias aisladas y altas temperaturas podrían registrarse en el país para este sábado

Modernización y mantenimiento simultáneo

Además de la conexión del anillo hidráulico, las autoridades detallaron que se realizaron trabajos de mantenimiento en la subestación eléctrica de la planta, así como inspecciones en la estación de bombeo de agua cruda, en coordinación con la Autoridad del Canal de Panamá (ACP), con el objetivo de garantizar el correcto funcionamiento del sistema una vez restablecido el servicio.

Para horas del mediodía, el Idaan confirmó que se ejecutaron trabajos de mantenimiento en la subestación eléctrica, que incluyeron el traslado y balance de carga del transformador T100 al T200, con el fin de optimizar la operación de los sistemas. Asimismo, se instalaron tres válvulas de cono eléctricas, que sustituyen antiguos sistemas hidráulicos. Con esta intervención, se completa el 100 % de la etapa de reemplazo de válvulas dentro del plan de modernización de la planta más importante del país.

El ingeniero Rutilio Villarreal, director general del Idaan, explicó a este medio que la planta de Chilibre cuenta con suficiente reserva para iniciar la recuperación del sistema una vez concluyan los trabajos.

Señaló que ambos tanques de 10 millones de galones se mantienen llenos, por lo que la planta conserva la cantidad de agua necesaria para iniciar el proceso de restablecimiento del servicio. Villarreal detalló que, una vez finalizada la conexión por parte de Conades, el agua tardará entre 20 y 25 minutos en llegar al punto donde se ejecutan los trabajos, considerando que la distancia desde Chilibre es de al menos 14 a 15 kilómetros.

Destacó que, de no presentarse inconvenientes, se abre de forma inmediata el sistema hacia el sur y comienza el periodo de recuperación. El proceso de restablecimiento será gradual y por sectores, iniciando por las áreas bajas de la ciudad.

Explicó que primero se estabilizan las presiones en sectores como Juan Díaz y zonas aledañas. Luego se abre la válvula para enviar el agua hacia el Este, beneficiando inicialmente a comunidades como 24 de Diciembre y Pacora. De forma posterior, el sistema avanzará hacia el centro de la ciudad.

Avance según lo planificado

Villarreal aseguró que los trabajos avanzaron conforme al cronograma establecido y que las labores de mantenimiento del Idaan no retrasarían la conexión ejecutada por Conades. Manifestó que todo ha sido planificado y estudiado con base en un programa bien estructurado. Indicó que las rutas críticas son los trabajos del anillo hidráulico, y este era el objetivo principal de la parada.

Con información de Elizabeth González
